STEP APEC – Microtunnelier Ø1600 mm – Gland (VD)
Voir l'image en grand
Contexte
Le projet de la nouvelle STEP intercommunale de l’APEC prévoit la mise en place de trois conduites (1 x Ø800/860 mm et 2 x Ø368/450 mm) sous des vergers en exploitation, sur la parcelle 633 de la commune de Gland.
Prestations effectuées
- Etude géotechnique s’appuyant sur des forages carottés, pénétromètre statique CPTu et fouilles à la pelle mécanique.
- Dimensionnement du soutènement.
- Appui pour l’élaboration des documents d’appels d’offre, contrôle des plans d’exécution.
- Suivi géotechnique des travaux (DLT), mesures et analyses des déformations des cellules (inclinomètres).
Résultats obtenus

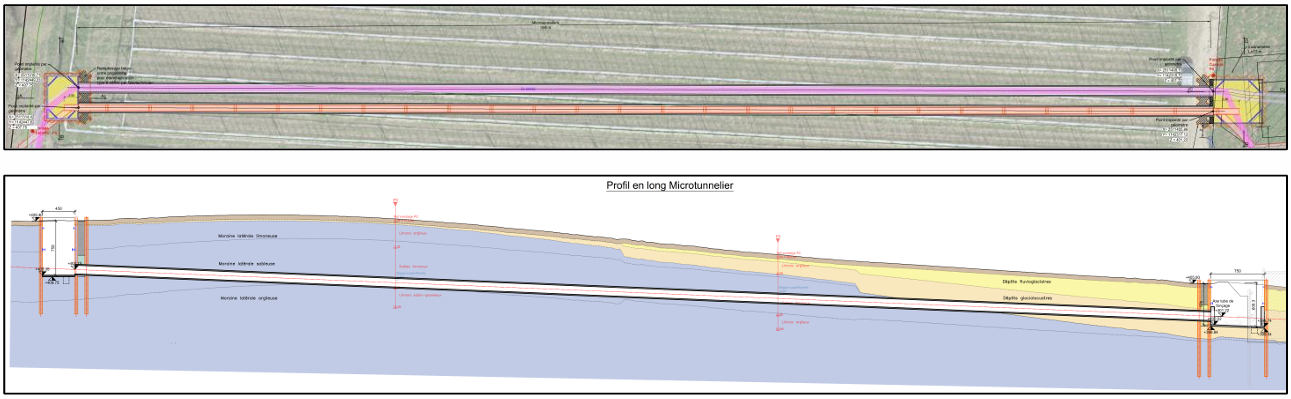

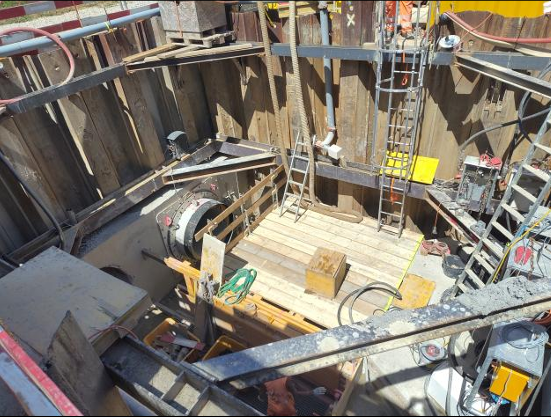

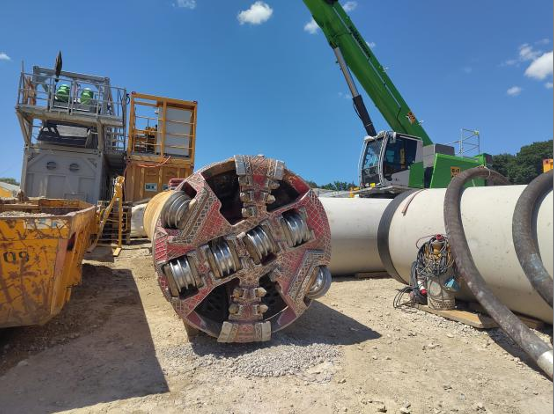

- Pose de 2 galeries techniques en béton armé Ø1200/1490 mm à l’aide d’un microtunnelier a contre-pression de boue de Ø1600 mm
- Réalisation de 2 enceintes en palplanches à 6 et 8 m de profondeur (cellules de départ et d’arrivée du microtunnelier).

Situation
Gland (VD)
Bénéficiaire
Association intercommunale pour l’épuration des eaux usées de la Côte (APEC)
En chiffres
- Palplanches : PU18 longueur 13.5 et 14.5 m, profondeur de terrassement de 6 et 8 m, 340 m2 de paroi
- Microtunnelier : 2 x 160ml
- Montant des travaux : env. 2’050 kCHF HT
Période
2026
Compétences
- Bâtiment - Infrastructure
- Déchets et matériaux d'excavation
- Protection des sols
- Suivi environnemental de réalisation (SER)
